現在の現場状況

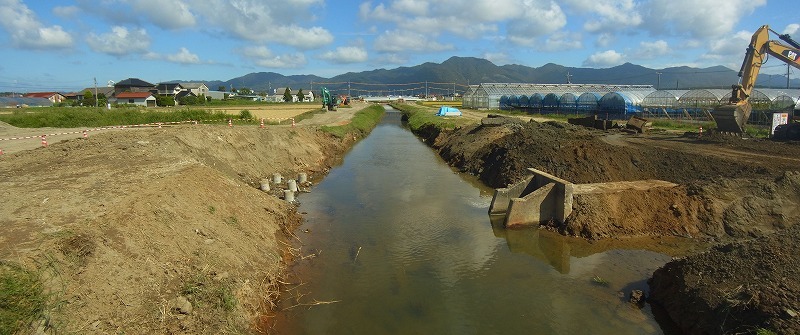

9.18現場状況

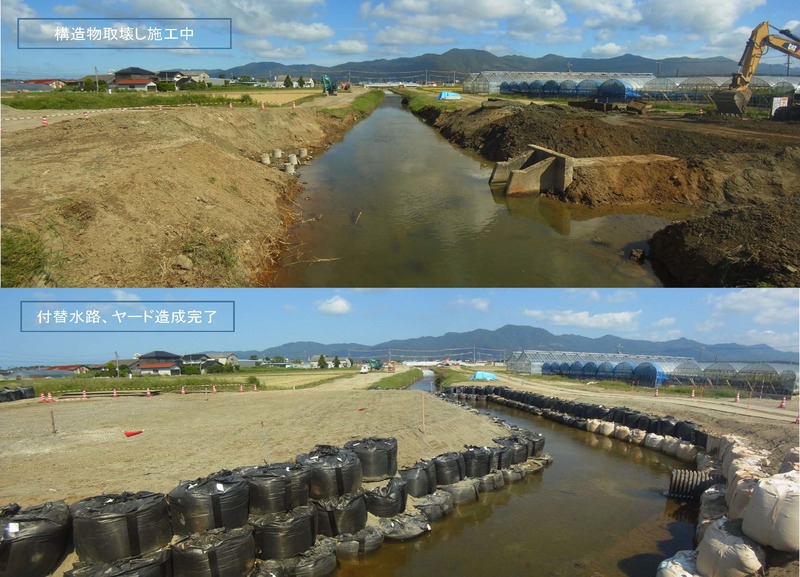

9.14より取り壊しに着手しました。
予定外の支障物がありますが、いろいろ発生しています。
9.29付替水路、ヤード造成完了です。

10.2既設基礎杭引抜き完了。
支障となる既設橋の基礎杭の引き抜きを完了しました。

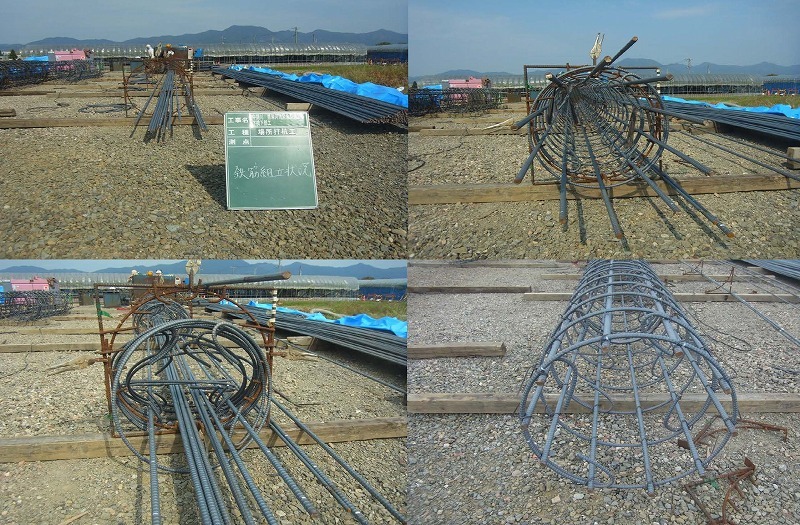

10.09場所打杭の鉄筋組立中です。
来週から基礎杭の施工を開始します。
場所打ち杭試験杭

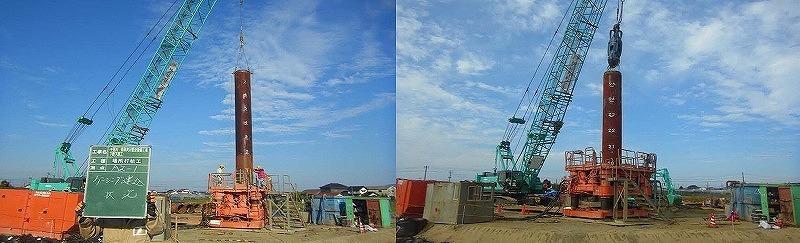

10.16右岸側A2橋台場所打ち杭試験杭を施工しています。
10.29仮締切鋼矢板

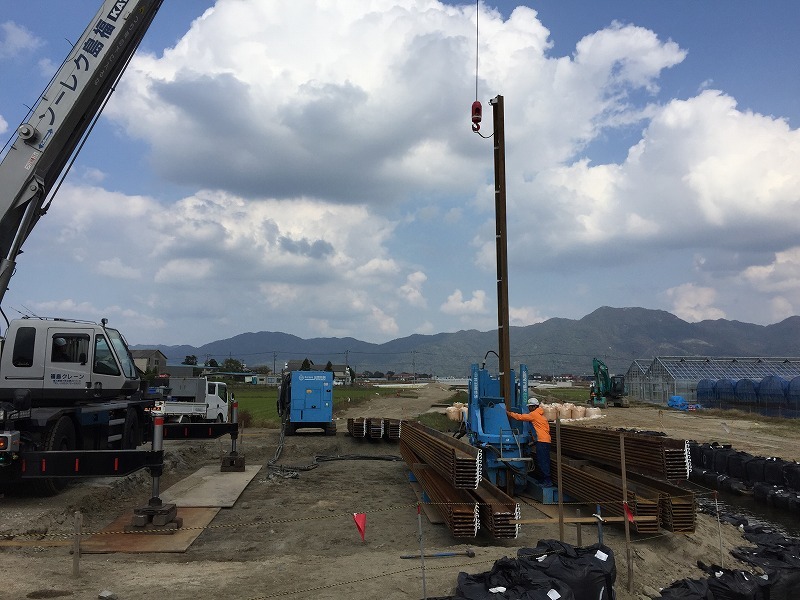

左岸側A2橋台の仮締切鋼矢板(L=9.0m)の圧入を開始しました。
ウォータージェットを併用しています。
11.7仮締切鋼矢板L=9.0mの施工を完了しました。

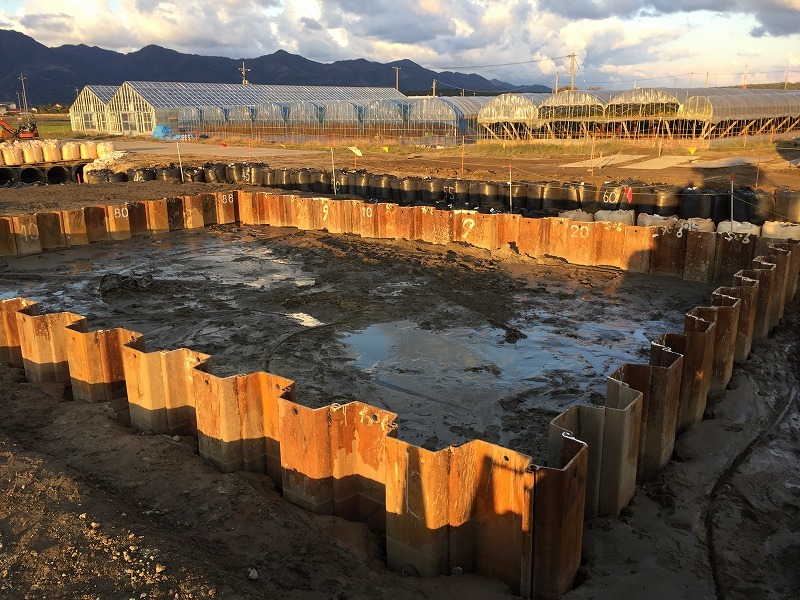

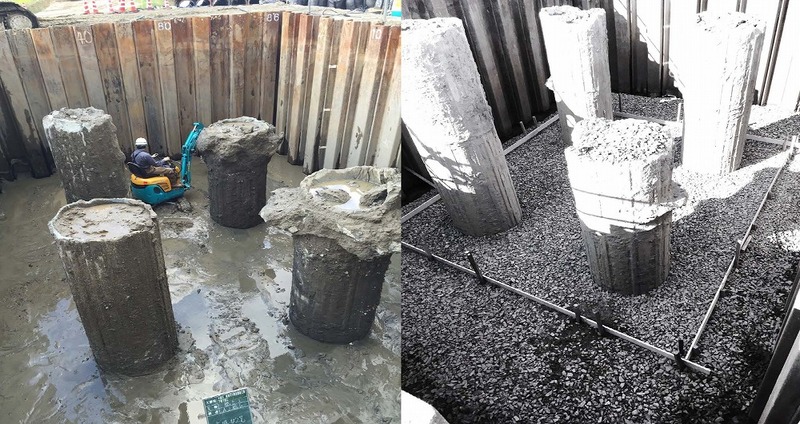

11.9橋台床掘施工中です、深さは約3.4mです。

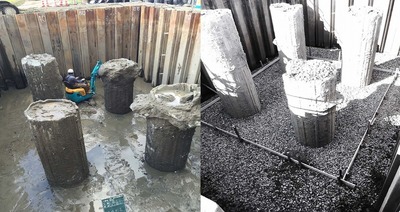

11.13昨日均しコンクリートを打設しました。
床掘から基礎砕石施工の状況です。

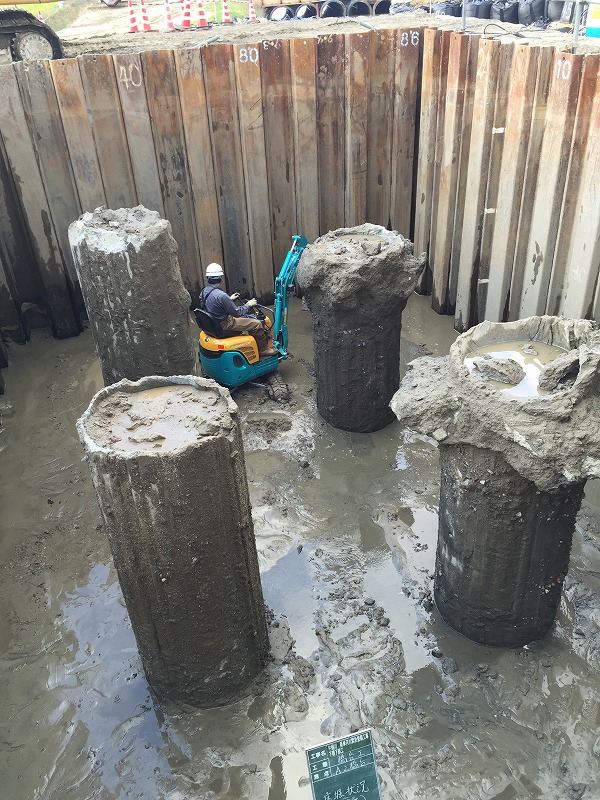

11/17より杭の不要部分を切断します。

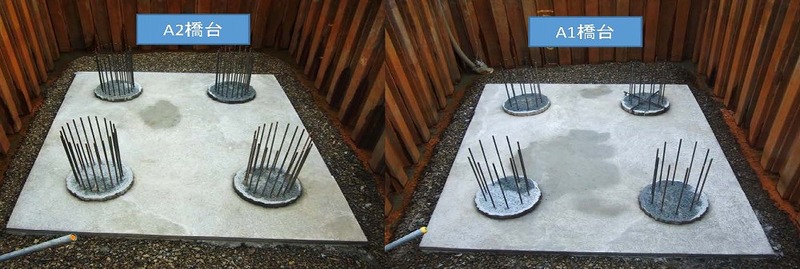

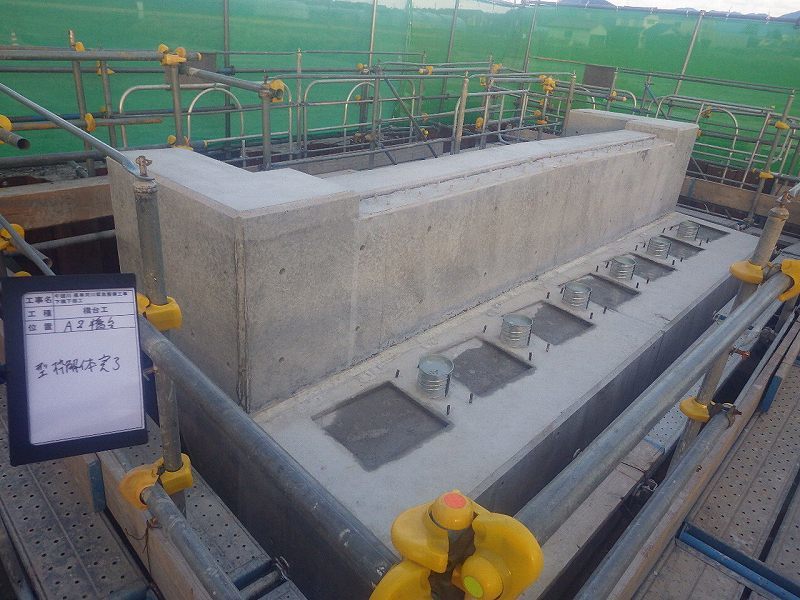

杭頭処理完了・・・杭上部の余分なコンクリートを除去し仕上げを行いました。
11.24 中間検査の予定です。

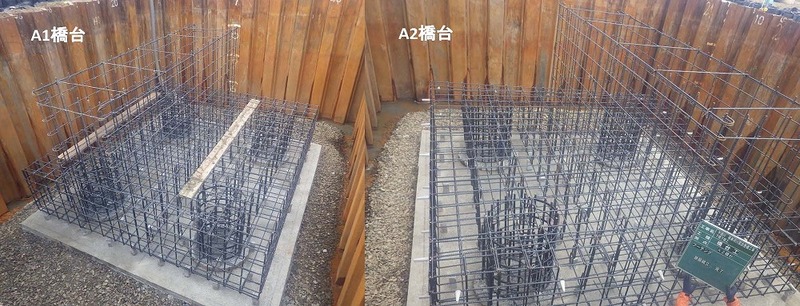

11.27 橋台の下部分の鉄筋組立が完了しました。

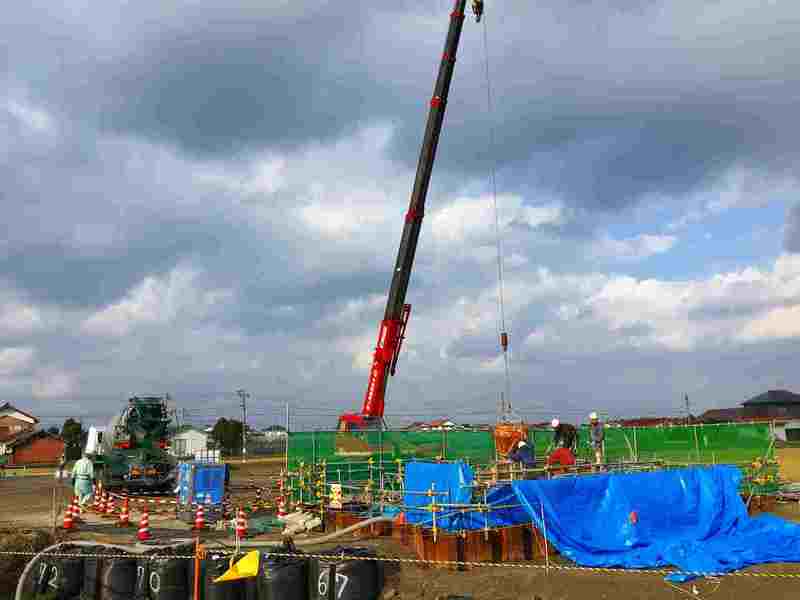

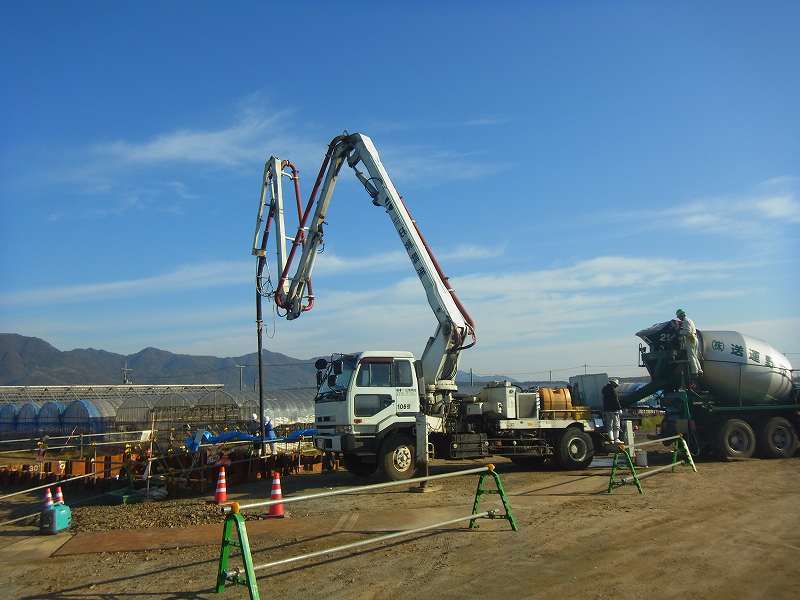

12.2橋台の底版コンクリートを打設しました。

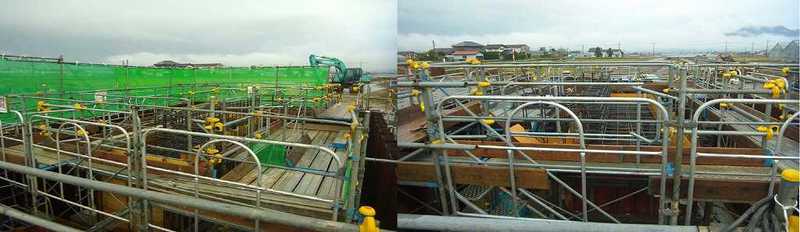

12.14 竪壁型枠組立中です。

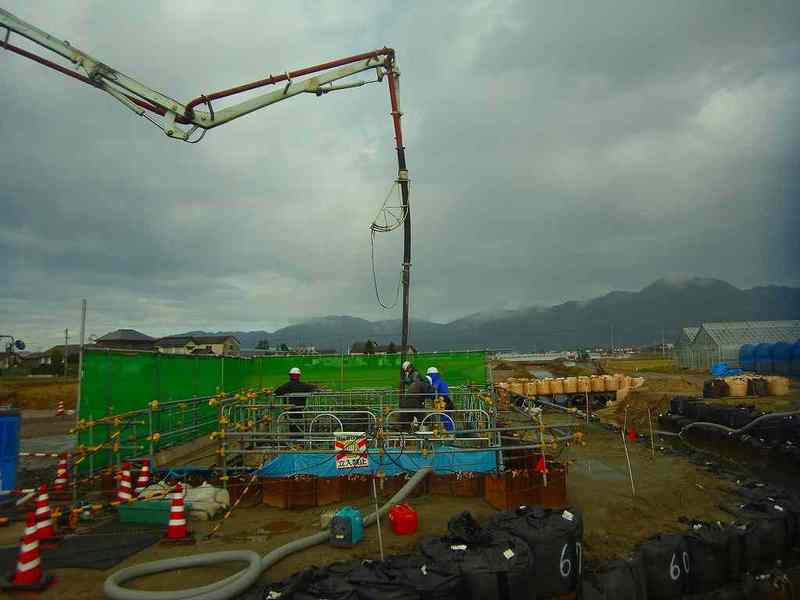

12.19 打設予定です。
12.19橋台竪壁部のコンクリートを打設しています。
12.25橋台の胸壁コンクリートを打設しています。
橋台のコンクリート打設は最終となります。
工事の進捗度としては約52%を施工している状況です。

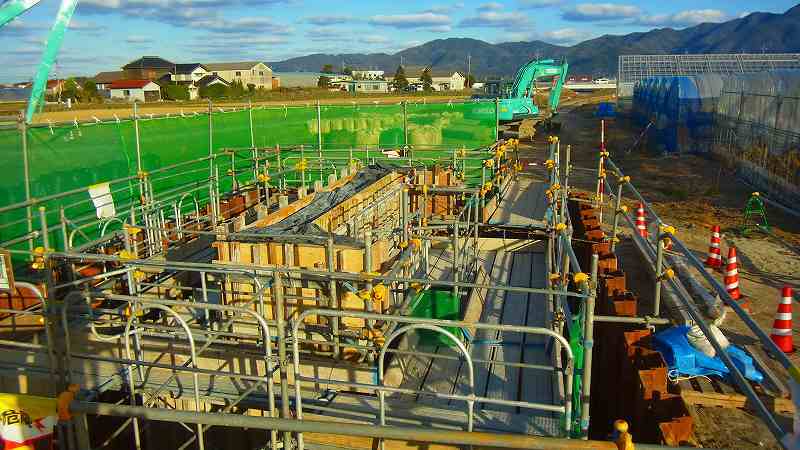

12.29仕事納めです。A1A2橋台とも胸壁養生中です。
工事進捗度は約52%です。

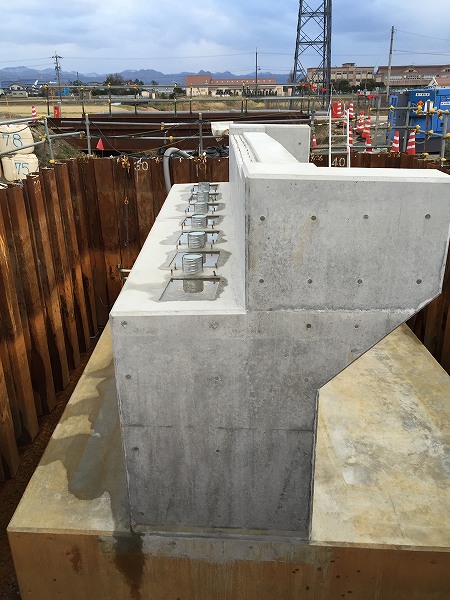

1.9橋台が完成しました。
1/16 足場解体完了にて埋戻に入ります。

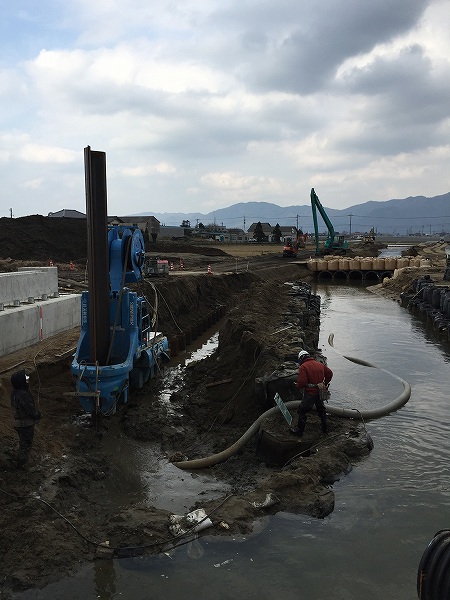

1.27矢板護岸工の鋼矢板L=6.0mを圧入中です。
1.28護岸鋼矢板施工完了

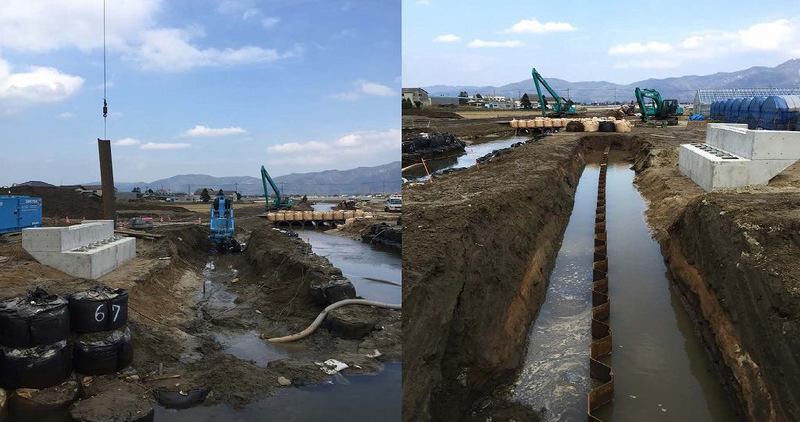

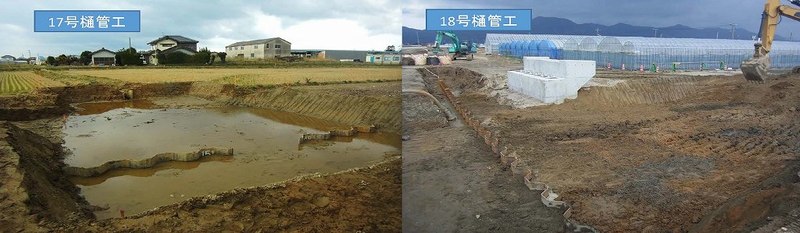

1.30 17号、18号樋管工床掘を行っています。
工事の進捗度はおおよそ85%です。

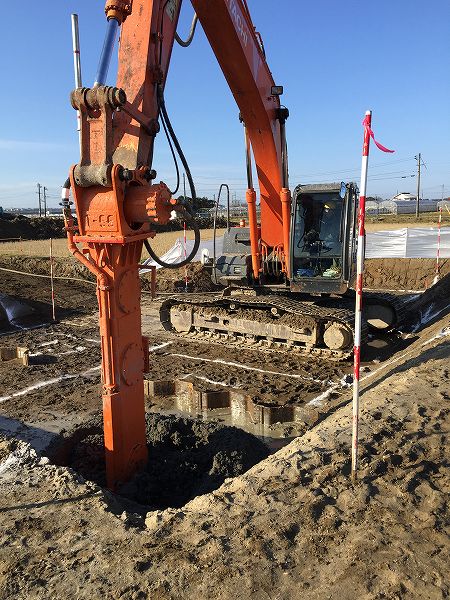

2.12 今週は17号、18号樋管工の地盤改良を行いました。

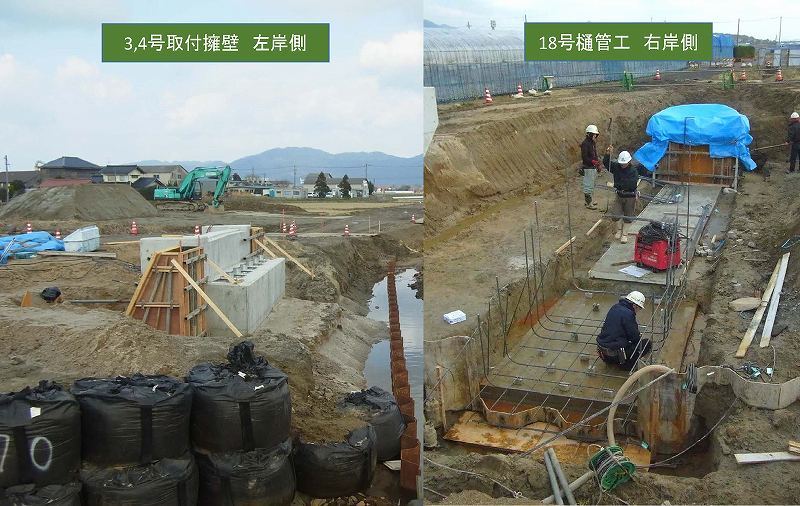

2.19現在の現場状況
右岸側は18号樋管工吐け口工の鉄筋組立、
左岸側は取り付け擁壁型枠組立を行っています。

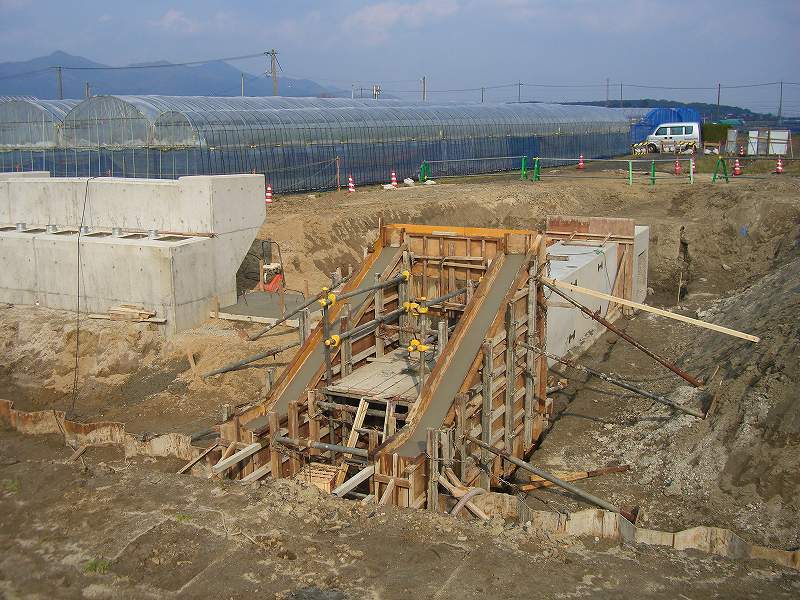

2.26現場状況
今週は18号樋管工(既設排水)及び取付擁壁工の施工を行っています。
現場全体の進捗率は89%です。

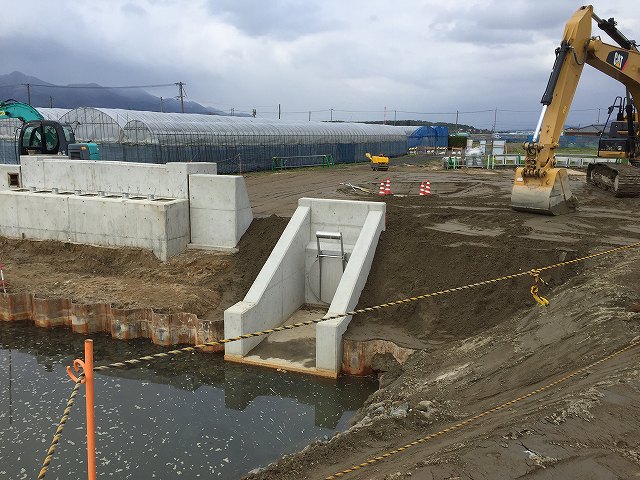

3.12 今週は捨石工、18号樋管工埋戻、土質改良工を
施工しました。
来週は止擁壁、笠コンクリートを施工します。

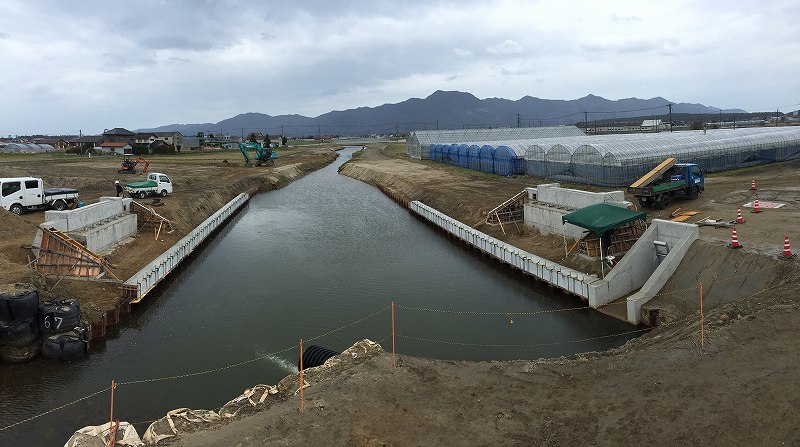

3.19 現場の状況
今週は笠コンクリート及び止擁壁の施工を行っています。
来週は残土処理を予定しています。
3.29頃現場作業は終了する予定です。

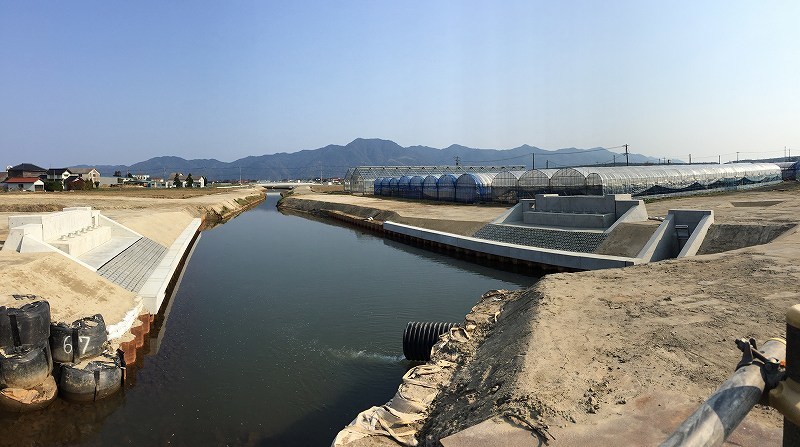

3.28 現場は、ほぼ完成しました。
現場は3.26までに仕上げ等が終わり完成形となりました。
完成検査は4.8の予定です。

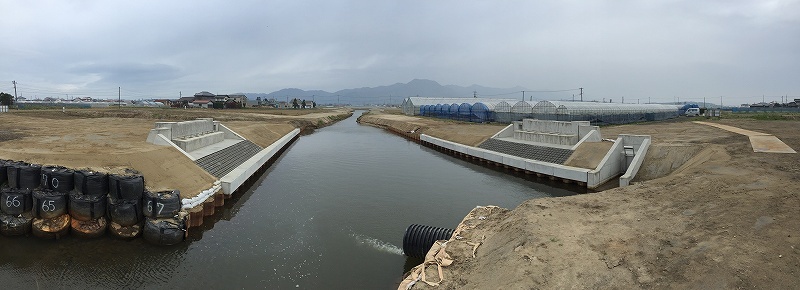

2016.4.05 完成
本日をもって現場は完成です。
完成検査は4.8PMの予定です。
- 現在の現場状況
- 工事予定 ㈱トガノ建設
- 工事見学会
- クリーン作戦
- 2.19工期変更のお知らせ
- 既設の午頭川下橋
- 橋梁一般図
- 18号樋管工構造図
- 午頭川下橋下部工 施工 ㈱トガノ建設
- 鶴が来ました。
- 工事のおしらせ、概要
- 道路規制のお知らせ ㈱トガノ建設
- 午頭川落合橋開通
携帯用QRコード
- アクセス数

- ページビュー数
